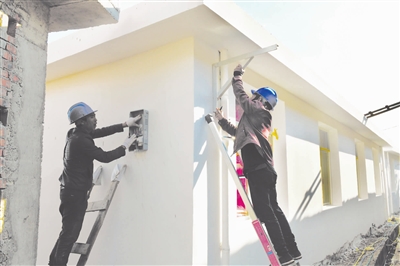

施工隊在進行戶表安裝和線路架設作業。
日前,在景洪市嘎灑鎮曼典村安麻囡村小組新址,村民老二按下新住房客廳內的電源開關,室內頓時明亮如白晝。他興奮地拉住農墾電力公司施工現場負責人的手說:“謝謝你們給我們架通電線,送來了電。”此時,村子里也是一片歡呼,村民們沉浸在通電的喜悅中。
根據政府規劃,農墾電力公司在2015年已將安麻囡村小組的電力建設列入了農網改造升級項目,并于當年完成該村小組新地址10千伏線路入村架設工程。
12月9日清晨的一場大雨過后,位于半山腰的安麻囡村小組的空氣格外清新。在村頭的電桿上、村民的新房后,農墾電力公司的施工隊正在緊張開展400伏入戶線路架設和戶表安裝作業。為保證在3天內實現入戶通電,農墾電力公司組織了2組施工隊42人投入作業,作業現場緊張有序,每一道工序都嚴格按照規范要求實施。
農墾電力公司施工現場負責人說,農墾電力公司實施的安麻囡村小組通電工程,從組織實施到完工僅用了2天時間,比計劃完成時間提前了1天。作業時,雖然前后下了幾場雨,但在全體施工人員的共同努力下,最終實現了通電目標。(西雙版納報 記者李云生 楚婕)
