昆明信息港訊 記者昝娟娟 記者從昆玉高速公路鳴泉至馬金鋪段整治提升改造工程建設指揮部獲悉,截至12月19日,已完成路邊病害應急處治工程總體進度約70%,能夠實現在元旦節前完工的工作目標。

為及時消除路面病害,改善通行條件,為元旦、春節營造平安的交通運輸環境,12月13日,昆玉高速公路(鳴泉至馬金鋪段)路面病害應急處治工程正式施工。面對施工工期緊張、施工作業面有限、車輛通行對施工干擾大等困難,指揮部強化監督管理,全程實時跟蹤,及時解決施工遇到的問題;項目施工單位“5+2”24小時不間斷作業,搶抓工程進度。在社會各界的理解配合下,項目施工順利推進,能夠實現在元旦節前完工的工作目標。

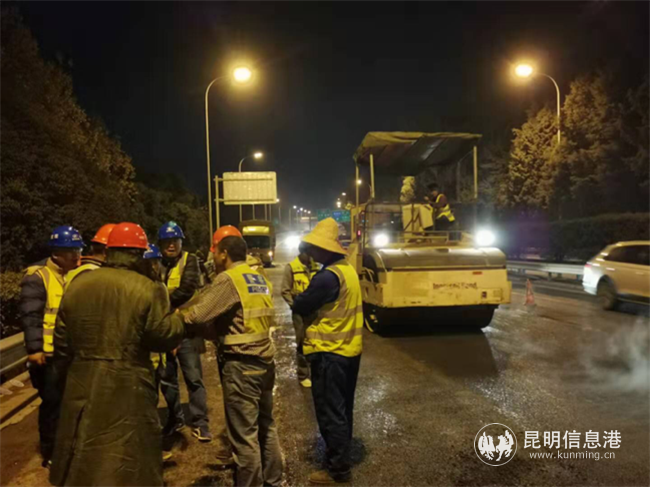

截至12月19日,完成路面病害應急處治工程總體進度約70%。其中,完成路面銑刨94658㎡,占銑刨路面總量的93%;路面攤鋪58918㎡,占路面攤鋪總面積的65%;防撞護欄清洗35876米,占清洗總長度的47%;噴涂防撞護欄11960米,占噴涂總長度的14%。施工過程中,一并對部分公路伸縮縫等病害進行了處治。
同時,按照云南省“美麗公路”建設安排部署,2019年11月6日啟動的昆玉高速公路鳴泉至馬金鋪段綠化施工已于12月15日完工。累計清除公路兩側雜亂94677㎡,種植葉子花、藍花楹、冬櫻花等植物15222株,木春菊、常春藤17332㎡。后期,還將結合整治提升改造工程對中央綠化帶進行部分改造,進一步提升路域景觀環境。

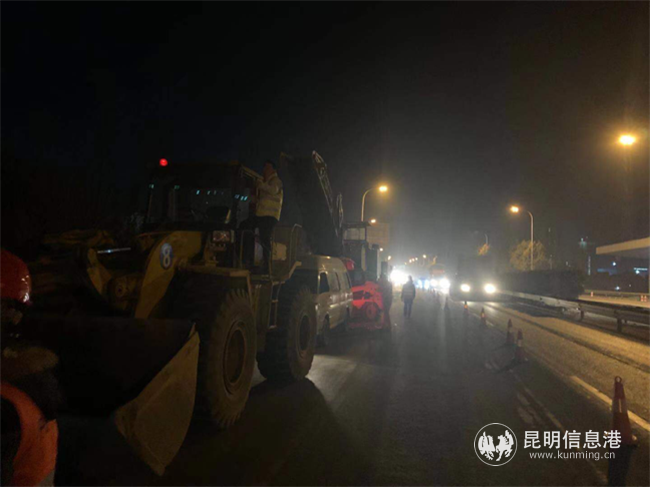

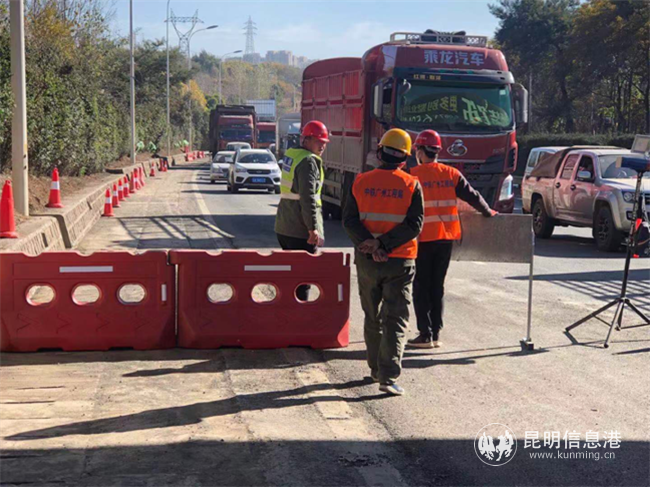

施工期間,為了盡量減少施工對交通的影響,保證工程質量,指揮部針對施工交通擁堵情況,盡量在上下班高峰期不多占用車道施工,基本保證雙向4車道通行;規范施工操作流程,施工完畢后,達到通行條件的,即時拆除隔離,放開交通;對噴涂防裝護欄等需要人工較多的施工作業,要求施工單位增加人力,以保證工期。
由于昆玉高速公路鳴泉至馬金鋪段日常車流大,交通擁堵常有發生。從近期路面病害應急處治施工情況看,鳴泉立交、廣衛立交、杜家營立交等路段、節點交通擁堵進一步加劇。在施工剩余的10天左右,指揮部建議社會各界車輛盡量繞行,避免進入施工路段和周邊區域,確需經過的,請服從指揮、減速慢行、遵守交規、不要隨意變道。同時,盡量采取乘坐軌道交通等綠色方式出行。
