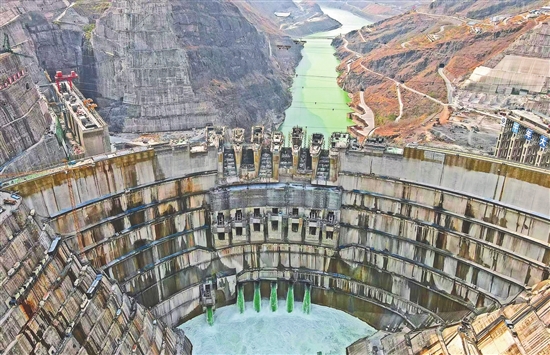

記者4月3日從巧家縣政府獲悉,金沙江白鶴灘水電站已開始正式下閘蓄水。
3月25日,白鶴灘水電站云南庫區通過蓄水移民安置省級終驗,標志著云南庫區移民安置工作取得重大成果。3月27日,白鶴灘水電站完成導流底孔下閘及工程蓄水驗收委員會專家組現場檢查。4月3日,巧家縣政府發布關于金沙江白鶴灘水電站下閘蓄水的通告,明確下閘蓄水時間及水位變化、下閘蓄水淹沒影響區域及范圍和相關要求。金沙江白鶴灘水電站大壩上游水位825米高程以下為水庫直接淹沒影響區域及范圍。
白鶴灘水電站建成后將成為裝機規模僅次于三峽電站的世界第二大水電站。電站安裝16臺100萬千瓦混流式水輪發電機組,總裝機容量1600萬千瓦,年平均發電量611億千瓦時。攔河壩為混凝土雙曲拱壩,壩頂高程834米,最大壩高289米。水庫正常蓄水位825米,總庫容206.27億立方米。工程靜態投資1380.5億元、動態投資1778.9億元,施工總工期144個月。電站工程于2015年11月進行大江截流、2016年6月圍堰投入運行,計劃2021年7月1日首批機組發電,2023年6月總體工程全部完工。(云南日?qǐng)?bào) 記者謝毅 通訊員宋大明)
