為確保2020年將要在昆明將舉行的《生物多樣性公約》第十五次締約方大會、第七屆中國國際友好城市大會等一系列重要活動順利召開,同時避免未來5年內在滇中引水工程通水前城市供水出現風險,經市委、市政府及市水務局研究同意,昆水集團作為項目業主承建的5項城市保供水應急工程在春節期間不停工,在保證工程安全和質量的情況下持續做好項目實施推進。春節期間全國出現的新型冠狀病毒形勢嚴峻,為了保障項目實施過程當中工作人員的身體健康,集團公司也組織安排了各項目現場做好疫情排查和防控工作。目前應急工程現場情況正常,建設工作穩步推進。
牛欄江滇池補水出口(瀑布公園)—七水廠—松華壩連通應急工程正在實施場地內管道改遷工程,目前已完成DN1200球墨管、彎頭支墩、接點坑開挖、管道試壓工作,現正進行管道接點收尾和土方回填工作,于1月30日下午4點完成遷改并開水,比預計時間提前4小時完成。

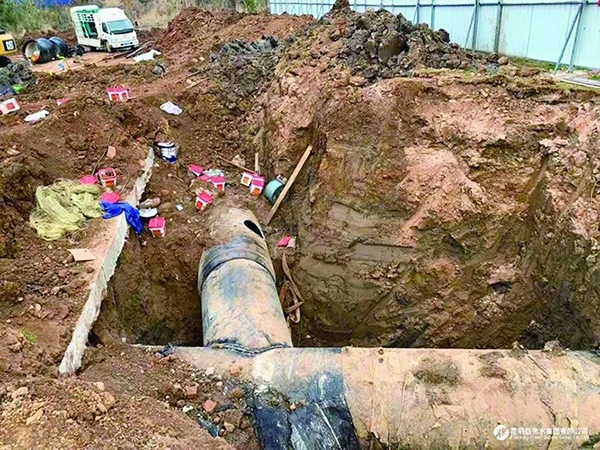

牛欄江滇池補水出口(瀑布公園)—七水廠—松華壩連通應急工程管道遷改
牛欄江-清水海引水線路(上對龍)連通應急工程目前正持續推進開挖工作,目前豎井累計開挖深度2.7米;提水泵站場平及基坑累計開挖土石方5.87萬立方米,完成設計量的93.6%。
馬金鋪水廠應急供水加壓泵站工程于2019年12月4日進場施工,通過精心組織,緊鑼密鼓搶抓工期,12月24日順利完工試運行。試運行期間,根據客服統計的反饋情況,調整基本達到目的,進水正常,用戶反應良好。

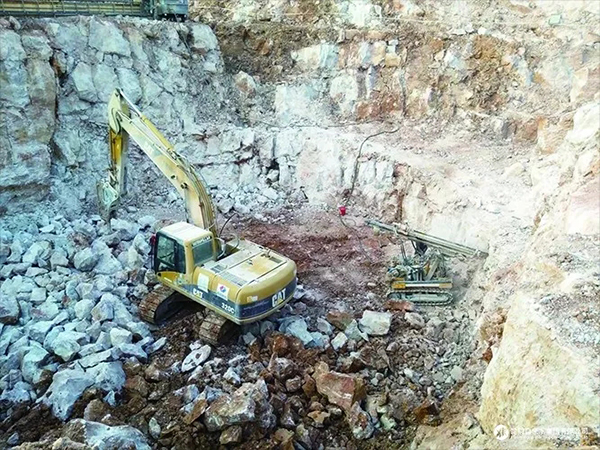

牛欄江-清水海引水線路(上對龍)連通應急工程豎井開挖
新建一水廠原水管道工程目前項目已完成施工前期的相關審批,目前完成安裝DN1000供水管道120米,完成計劃長度的24%。
已建輸水管道更新改造工程包含“一二一”大街、金碧路等一批自來水管網更新改造項目,目前已完成組件報規劃審批工作,現正與相關單位對接并計劃實施現場探勘,將進一步完善、推進項目設計工作。
針對目前出現的新型冠狀病毒疫情,集團公司嚴格按照國家、省市及相關部門對施工現場的管理要求對施工現場工作人員狀況進行排查,現場均配備了自動體溫計每日對人員進行量測,用75%酒精進行噴灑消毒,要求現場人員飯前采用醫用消毒液進行洗手,做好餐具消毒,同時要求全體人員按防疫要求佩戴口罩,并實行情況“一日一報”機制,目前均未發現有人員出現身體不適和疑似病癥,秩序穩定,一切正常。
